防钢基地原料场系统2号煤场大棚和成品料场大棚工程总承包工程澄清公告(二)

一、项目名称:防钢基地原料场系统2号煤场大棚和成品料场大棚工程总承包工程

二、项目编号:FCDC2021-G2-00059-HCZB

三、招标公告发布时间:2021年9月29日

四、澄清事项



1、山墙处,是否需要设置挡墙?如需要,请明确说明位置及高度。

答:需要,按招标附图(FG110101-SS-GY招标CPKP1、FG110101-SS-GY招标MP1)设计。



2、附件中要求1#和2#料棚净距大于10m,请提供1#料棚杆件外缘距离B轴距离。

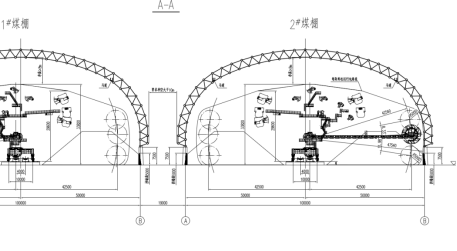

答:1#煤棚B轴到到彩涂板完成面4500mm左右。



3、主结构及维护结构是否可以使用Q355B材质的杆件?



答:按招标文件要求执行。



4、请提供当地14级台风及17台风的风速,用于计算风荷载风压数值,并和0.8进行比较。


答:请参考国家气象部门发布14级台风及17台风的等级风速标准。

5、请明确煤场和原料厂大棚内抑尘措施,是采取射雾器系统还是喷枪喷洒系统?

答:采用喷雾器系统。



6、I标:原料场区域内的2#煤场大棚,请提供大棚周边电气及电信外线图纸。

答:可以提供原料场区域内的2#煤场大棚附近建筑平面布置图(内有电气室、电讯室分布)。为了更清晰了解现场情况,请投标人到现场实地勘测;



7、I标:原料场区域内的2#煤场大棚,是否包含红外热成像测温系统、工业电视系统、有毒及可燃气体浓度探测系统、粉尘浓度探测系统?

答:包含。



8II标:成品料场大棚,请提供成品料棚招标方案图。

答:请参考招标附图《FG110101-SS-GY招标-CPKP1》。



9、II标:成品料场大棚,请提供大棚、维修间及库房等周边电气及电信外线图纸。

答:可以提供成品料场大棚、维修间及库房附近建筑平面布置图(FG110101-SS-ZT01.01-13、FG110101-SS-ZT01.01-39)(内有电气室、电讯室分布)。为了更清晰了解现场情况,请投标人到现场实地勘测



10、料场大棚与煤场大棚对彩板版型、厚度以及大门的选型是否有具体要求。

答:按招标文件执行。



11、配套维修间和仓库中,仓库可否更名为车间、备件间。

答:按招标文件要求,不能更名。



12“第一章 招标公告 2(2)本项目每个标段必须提供一个主选投标方案和一个备选投标方案,否则投标将被否决。主选投标方案是考虑大棚上光伏发电系统,网架每平方荷载增加25kg/m2,” 请问主选方案的光伏发电系统是否包含在本次招标范围?

答:光伏发电系统不在本次招标范围。



13、“第五章 发包人要求,I标:招标范围及技术要求,3.2 接口 2)该项目所设计配套的电控柜安装至招标方指定的开关站内(离山墙300m以内),位置由招标人指定。……自开关站至大棚现场设备的电缆(含路由)设计、施工、调试均由投标方负责。” 能否提供总图,以便估算电缆桥架路由长度。

答:可以提供,详见附图(FG110101-SS-ZT01.01-13、FG110101-SS-ZT01.01-39)。



14、“第五章 发包人要求,I标:招标范围及技术要求,3.2 接口 4)投标人负责总投标范围内的所有工程,与其它系统间的接口应以招标人提供的本招标规范中规定的内容为依据。如招标人提供的招标文件中未详细界定,则应以“谁用谁取、取到对方”为原则。即投标人向招标人提供需求,招标人批准接入点,投标人负责接入点至投标人设备间的所有工作。” 问题:所有新增配电柜的进线电源电缆由投标人自行考虑?如上级开关容量不合适需要更换,也是由投标人负责?

答:所有新增配电柜的进线电源电缆由投标人负责,上级开关容量不合适需要更换或新增,也是由投标人负责



15、“第五章 发包人要求,I标:招标范围及技术要求,5.5.5.2 照明,照明设备(包括光源)使用寿命不少于30000小时,要求采用高效节能LED灯具(不小于1000W)”。问题:LED灯具功率的1000W是否可根据实际情况调整为其他功率,只要满足照度要求?

答:可以根据实际情况调整功率,但必须满足照度要求:1.0米水平面,不得小于照度标准值150lX



16、“第五章 发包人要求,I标:招标范围及技术要求,5.6.2.6防雷及接地,a、防雷,引下线及接地装置均利用建筑物柱内及基础内的主钢筋。”与“b、接地,料场防雷装置为独立设置形式,由水平接地体和垂直接地体围绕建筑物敷设成保护接地网。” 问题:接地装置是可利用基础内的主钢筋还是采用独立的人工水平接地体和垂直接地体?

答:按照招标文件要求。



17、2号煤场大棚、成品料场大棚新增照明,消防等设备用电电源分别来自哪个变电所?变电所距2号煤场大棚、成品料场大棚的距离有多远?电缆路由是需新设电缆桥架通道还是可利用已有电缆桥架通道?

答:可以提供原料场总图(FG110101-SS-ZT01.01-13、FG110101-SS-ZT01.01-39)(内有各配电室位置)。为了更清晰了解现场情况,请投标人到现场实地勘测



18、总图专业需澄清的问题:

总图专业需要搜集的图纸如下:

序号

始 资 料 名 称

  术   要   求

   注

1

钢铁厂现状总平面图

CAD图纸(含坐标网、坐标系统、高程系统、风玫瑰图)


2

钢铁厂规划平面图

CAD图纸(含坐标网、坐标系统、高程系统、风玫瑰图)


3

厂区现状地形图及红线范围

满足《国家基本比例尺地图图式》(GB/T 20257-2017 )要求

CAD图纸(比例1:500~1:1000)


4

厂区红线范围内拆除和保留的建、构筑物及工程管线

CAD图纸(比例1:500~1:1000)


5

厂区红线范围内高压线位置、电压等级、高度及电塔坐标

CAD图纸(比例1:500~1:1000)


6

厂区红线范围内电缆隧道及地下管涵位置、深度及结构形式

CAD图纸(比例1:500~1:1000)


7

厂区红线外围道路位置、宽度、标高、年运输量、汽车荷载及结构形式

文字描述及

CAD图纸(比例1:500~1:1000)


8

厂区红线外围铁路线路位置、轨顶标高、线路等级、运行列车类别及载重、路基范围线、线路安全保护区的范围

文字描述及

CAD图纸(比例1:500~1:1000)




答:参考招标附图。



19、招标文件内第三部分专用条款“13.7.1.13包干范围内的措施费不做任何签证和调整。”还需明确包干范围内的危险性较大分部分项专项工程是否另外计算费用?

答:不再另行计费,含在总价包干价内。



20、请问投标函此处是写两个标段的合计,还是每个标段各写一个投标函?设计费,建安费,设备费是不是都写不含税合计?因为投标函附录里都是写的不含税。

答:招标文件第二章《投标人须知前附表》第3.7.5条款已清楚写明“每标段需单独做资料......”,请按招标文件执行。均为不含税报价。



21、请问投标清单中这张表是否不放(如下图)?


答:此表属于合同附表。



22、投标文件格式中投标函附录的缺陷责任期在专用合同条款1.1.2款并未约定具体时间,请明示缺陷责任期时间。

答:缺陷责任期时间,按招标文件合同条款中14.5.3条执行。



23、该项目的专职安全员需要提供不少于几人?请明确

答:项目施工专职安全员人数符合住房和城乡建设部《建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法》(建质〔2008〕91号)的规定



24、招标文件P16要求“每页右下角必须编入页码及总页数”。是否表明编制投标文件时只用采取单面打印?如采用双面打印则左翻页时是左下角才会附有页码,请明确打印要求。

答:本项目投标文件不强制要求单面打印,页码可居中。



25、该项目工期要求为“本次招标两个标段施工工期均为11个月(指自签订总承包合同之日起到工程交付业主使用之日期间的工期,其中设计工期一个月)”。设计工期一个月是否包含在施工工期11个月当中?请明确总工期、施工工期及设计工期。

答:本项目总工期为11个月,设计工期包含在总工期内。



26、本次项目防钢基地原料场系统2号煤场大棚和成品料场大棚工程在大棚混凝土每根柱子标高(7.2米~7.5米)位置增加一块预埋钢板(规格300mm*150mm*10mm,每块预埋板焊接锚固筋6根*φ12mm*180mm螺纹钢,目的:预留安装DN219水管),相关的设计和材料及安装等费用包含在投标总价中。



五、其他:

以上相关附图将通过邮件形式发送到各投标人邮箱,请注意查收。



六、联系方式:

标 人:广西钢铁集团有限公司

招标代理机构:华采招标集团有限公司

   址:广西防城港市港口区北部湾大道196

   址:南宁市良庆区平乐大道21号广西路桥集团总部大厦主楼十七层1708号办公室

系 人:梁工、唐工

系 人: 李工

   话:0770-20922050770-2092210

   话: 0771-4308717


电子邮件: WY88948@163.com



2021年10月20日
