各投标人:
针对部分投标人提出的关于本项目《招标文件》的疑问,现作如下澄清答疑:
一、工艺部分
1. 请明确气浮加药系统是否在招标范围内:
澄清:气浮加药系统包含在招标范围内,招标范围中第2.2.3条已明确。
2. 请明确串螺脱水机污泥进料泵是否在招标范围内;
澄清:串螺脱水机污泥进料泵包含在招标范围内,且按一用一备配备,品牌要求按标书发包人要求第五大点品牌要求选取。
3. 请明确储泥池的液位计是否在招标范围内;
澄清:储泥池的液位计包含在招标范围内。
4. 请明确平整液进入生化前的COD仪表能否放在室内;
澄清:平整液进入生化前的COD仪表能否放在室内,主要看中间水池的设计。但无论是否放在室内均要求配套专用的空调柜。
5. 需要招标人提供原重力过滤器位置的基础结构图纸;
澄清:见附件一
6. 厌氧区域位置的详勘及平面具体位置。
澄清:厌氧区域位置已在附件二中标出,其地勘情况资料已在在发标书时一同附上(废水站区域地勘均按片区做勘探,贵公司按地勘资料设计即可)。
7. 请明确生化曝气风机是否在本次招标范围内,还是我司提出曝气条件
澄清:
8. 请明确需进入连续流砂过滤器的各股水是否是压力流?还是需设置连续流砂进水提升泵?
澄清:连续流砂过滤器设计是要求废水进入过滤器前对PH值进行调控,因此需增加提升泵,按一用一备配备。
9. 请提供含油废水生化池的平面位置及图纸。
澄清:生化平面图位置见附件二。
二、电气部分
1. 请明确服务器部分具体的功能和需要的软件。
澄清:
(1) 服务器部分主要功能是将整合后的控制系统的PH值、ORP值、流量、压力等所有过程数据采集到服务器,服务器本地部署,过程数据约90个左右。
(2) 数据库假如不用SQLserver,则需将数据库接入第三方数据库并开放接口,数据库的数据需存储三年以上。
(3) 数据可视化界面以web页面的形式发布,能在冷轧厂内的办公电脑的浏览器上进行登录和显示,显示效果要求美观、带一定的科技感,下图为参考的效果图片,图片非最终效果图,只作为参考使用。
(4) 可视化界面能实时显示各种过程数据实时值、流量累计值,刷新率小于1分钟,所有采集数值按照时间轴形成曲线分析。对于废水流量累计值能够以天、月、年的时间段统计废水处理量并进行显示。
(5) 可查询三年内的历史数据,各压力、PH、液位、温度等过程数据能以表格的形式按照时间顺序导出形成电子表格。按照流量累计值计算得出的废水处理量能以表格的形式按照天、月、年的时间段导出形成电子表格。
数据可视化参考图1
数据可视化参考图2
2. 请明确污水站需要迁移至新增 PLC 控制站的其他工艺包的具体点数,控制流程和清单。
澄清:
将一期废水站西门子S7-300控制系统进行移植或改进,实现与平整液废水处理控制系统(本系统)整合为一个系统。
将CPU模块更换成ET200M模块,变成一个子站,与其他原有子站一起与S7-1500 CPU模块进行DP通讯,旧柜子及线路均不用拆装或更换。将原程序所使用的软件由STEP7移植到博图TIA。现所使用的HMI人机界面为WINCC7.0,将WINCC升级到WINCC7.5版本以上。如承包方有其他更好的方案,经与发包方交流确认后也可以采用其他方案。
一期废水站包含含油废水处理系统、含酸废水处理系统、平整液处理系统、污泥废水处理系统。

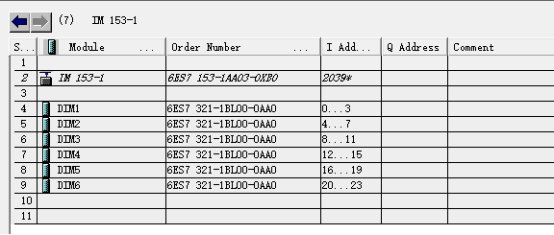

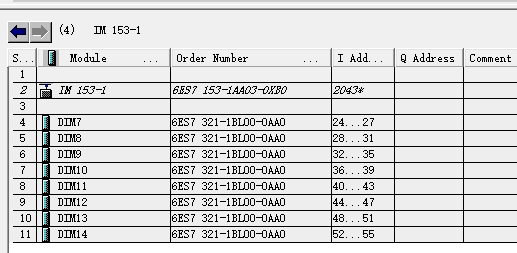

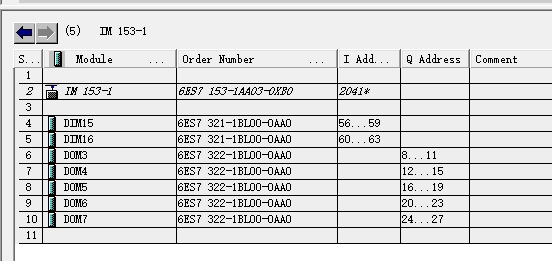

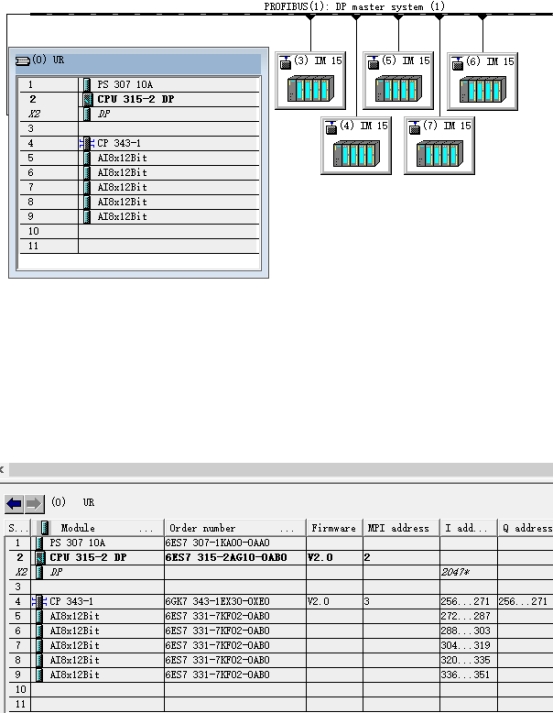

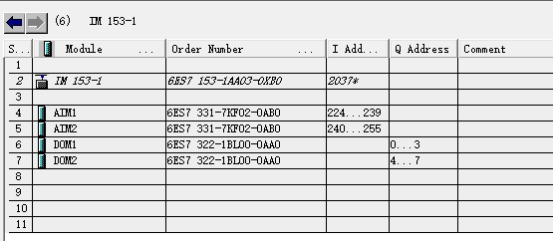

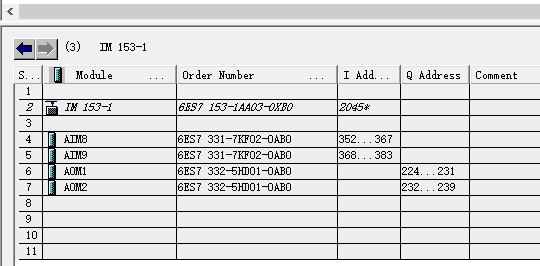

一期废水站控制系统硬件组态详情如下图所示:
3. 请提供现有电气室的 MCC 柜的并柜形式和平面排布图。
澄清:见附件三
4. 请提供现有电缆桥架走向图,新增设备是否继续使用现有桥架还是需要新增。
澄清:电缆桥架走向图见附件四
(1) 本工程桥架均采用新桥架,铝合金材质,其中从电气室到现场之间的主桥架宽度要求不低于500mm;从MCC柜至现场水泵电机的线路穿出主桥架的部分,首选适合规格桥架敷设,现场若有桥架敷设不适之处,经双方协商后确认。
(2) 现场设置电气I/O远程柜,从现场传感器(继电器)到现场远程站的线路采用适合规格桥架敷设;
(3) 本工程包含对原催化氧化装置的电气线路及桥架的拆除,旧桥架规格约200mm×100mm,长度约40米,旧线路约80米长。
三、截、开标时间更改为:2021年6月23日上午10时00分
四、开标地点更改为:柳州市北雀路117号柳钢经销大楼七楼702会议室
华采招标集团有限公司
